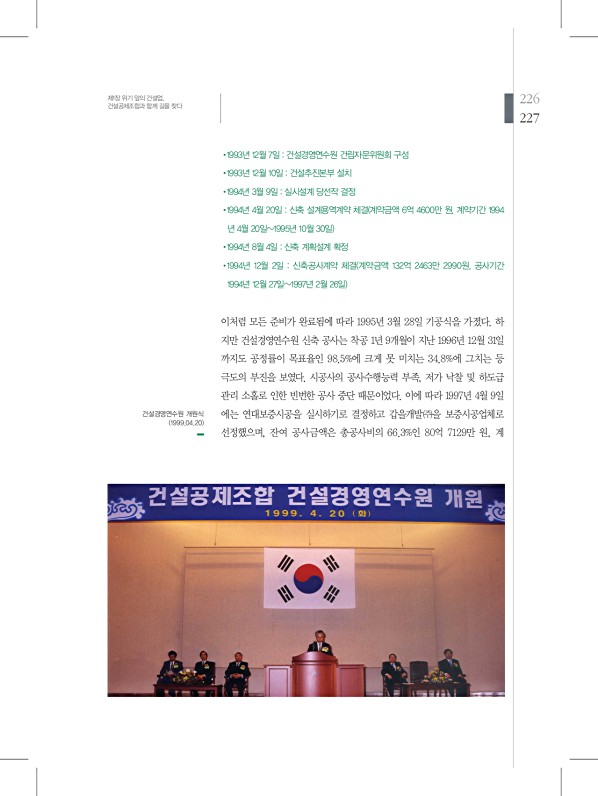

제1장 위기 앞의 건설업, 226 건설공제조합과 함께 길을 찾다 227 • 1993년 12월 7일 : 건설경영연수원 건립자문위원회 구성 • 1993년 12월 10일 : 건설추진본부 설치 • 1994년 3월 9일 : 실시설계 당선작 결정 • 1994년 4월 20일 : 신축 설계용역계약 체결(계약금액 6억 4600만 원, 계약기간 1994 년 4월 20일~1995년 10월 30일) • 1994년 8월 4일 : 신축 계획설계 확정 • 1994년 12월 2일 : 신축공사계약 체결(계약금액 132억 2463만 2990원, 공사기간 1994년 12월 27일~1997년 2월 26일) 이처럼 모든 준비가 완료됨에 따라 1995년 3월 28일 기공식을 가졌다. 하 지만 건설경영연수원 신축 공사는 착공 1년 9개월이 지난 1996년 12월 31일 까지도 공정률이 목표율인 98.5%에 크게 못 미치는 34.8%에 그치는 등 극도의 부진을 보였다. 시공사의 공사수행능력 부족, 저가 낙찰 및 하도급 관리 소홀로 인한 빈번한 공사 중단 때문이었다. 이에 따라 1997년 4월 9일 건설경영연수원 개원식 에는 연대보증시공을 실시하기로 결정하고 갑을개발㈜을 보증시공업체로 (1999.04.20) 선정했으며, 잔여 공사금액은 총공사비의 66.3%인 80억 7129만 원, 계
